Дневник стройки

Февраль 2026

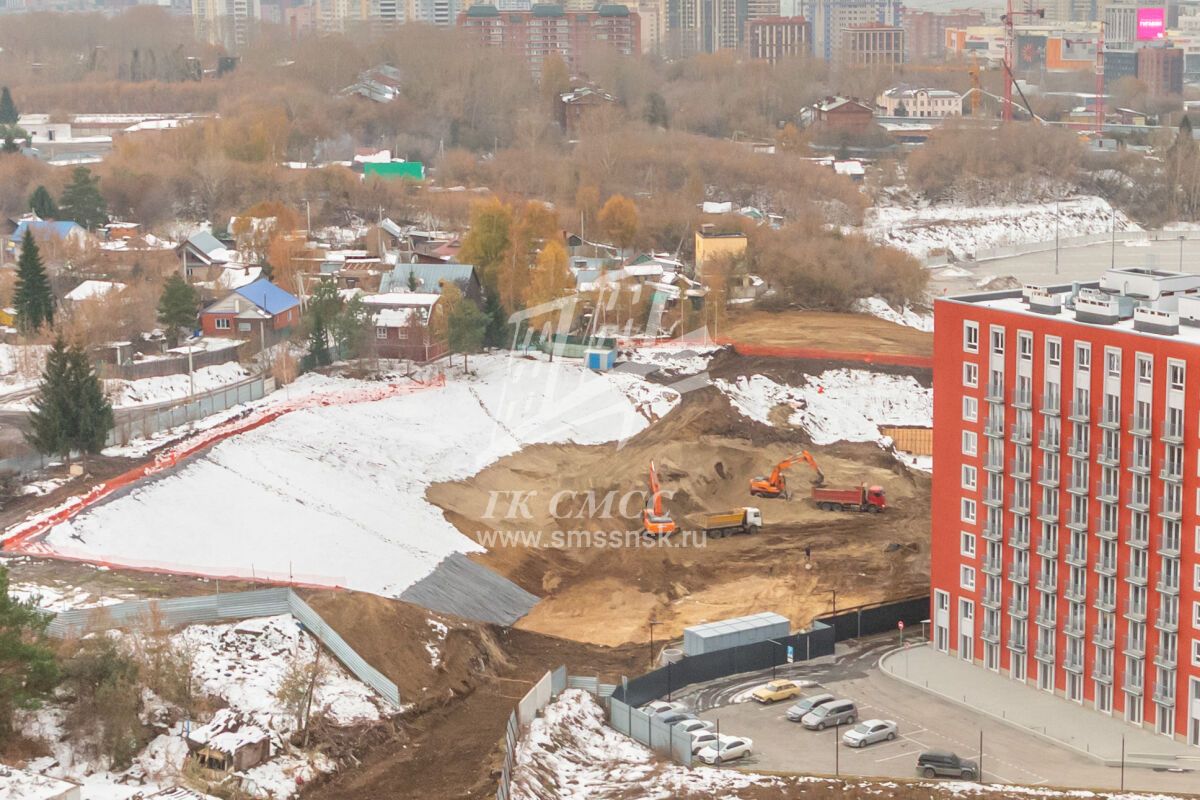

Общие показатели строительства:

- Разработка котлована: Готовность — 99%
- Устройство буронабивных свай: Выполнено полностью — 100%


Корпус №1:

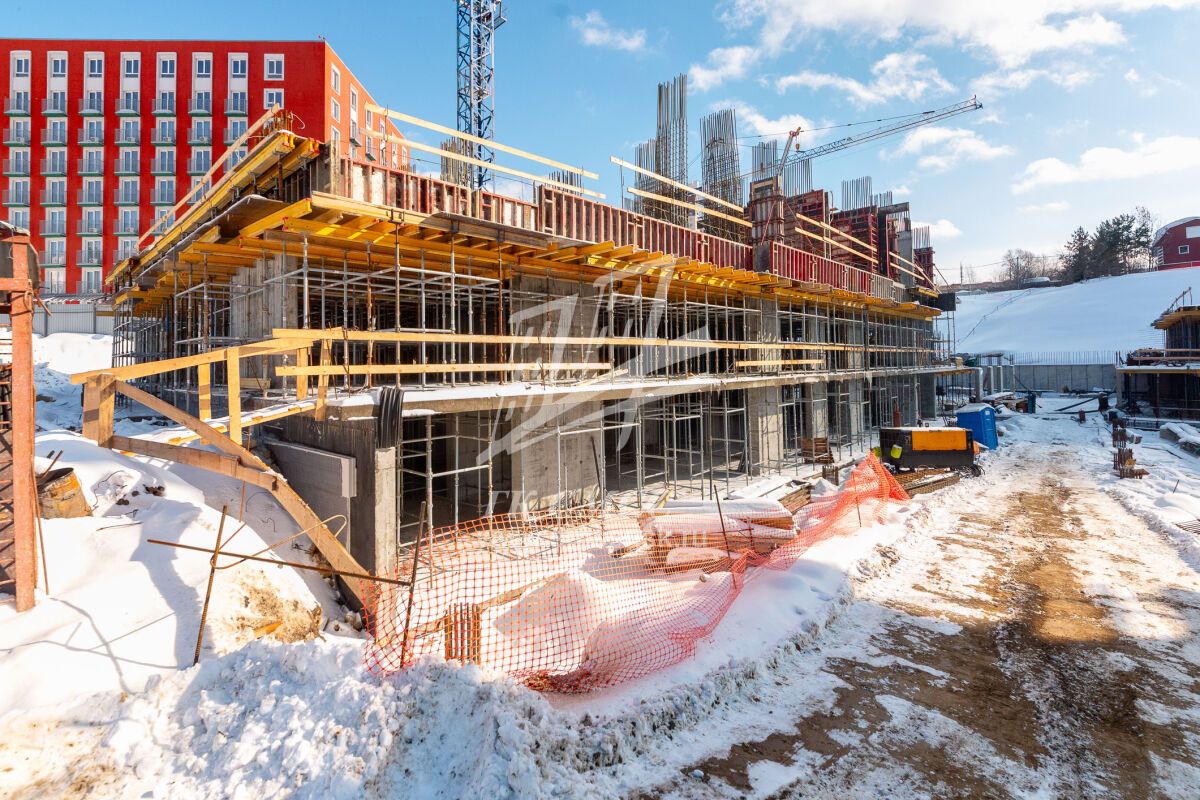

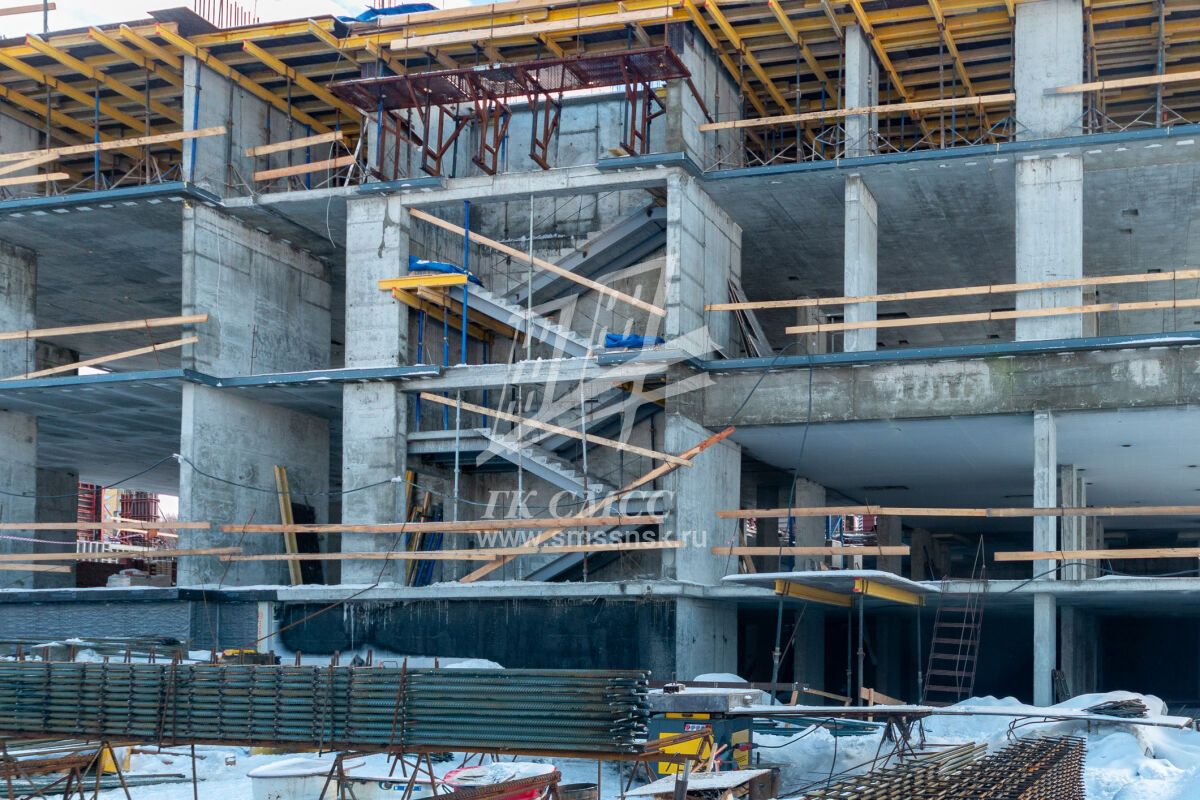

Монолитные работы:

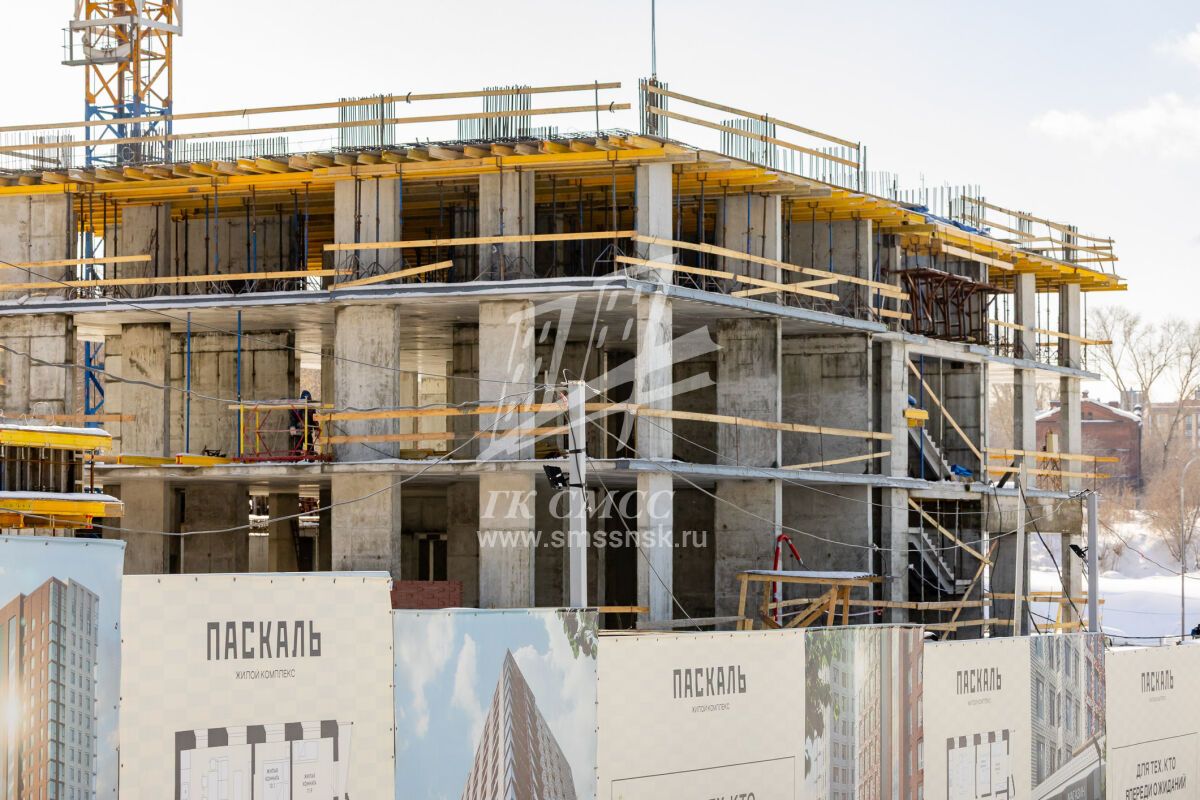

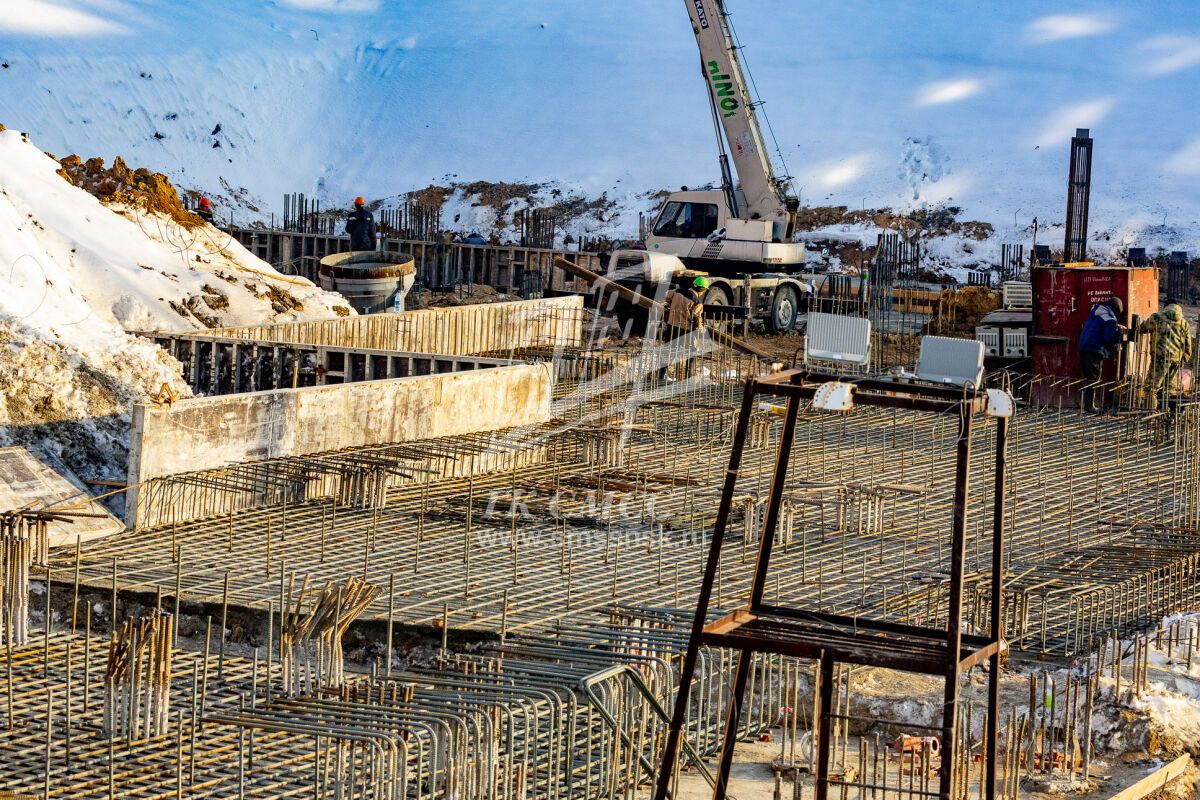

- Ростверк: Завершен полностью.
- Заливка бетона вертикальных конструкций:
  - Минус второй этаж — выполнена полностью.
  - Минус первый этаж — выполнена полностью.
- Плиты перекрытия:
  - Минус второй этаж — готова полностью.
  - Минус первый этаж — готова полностью.

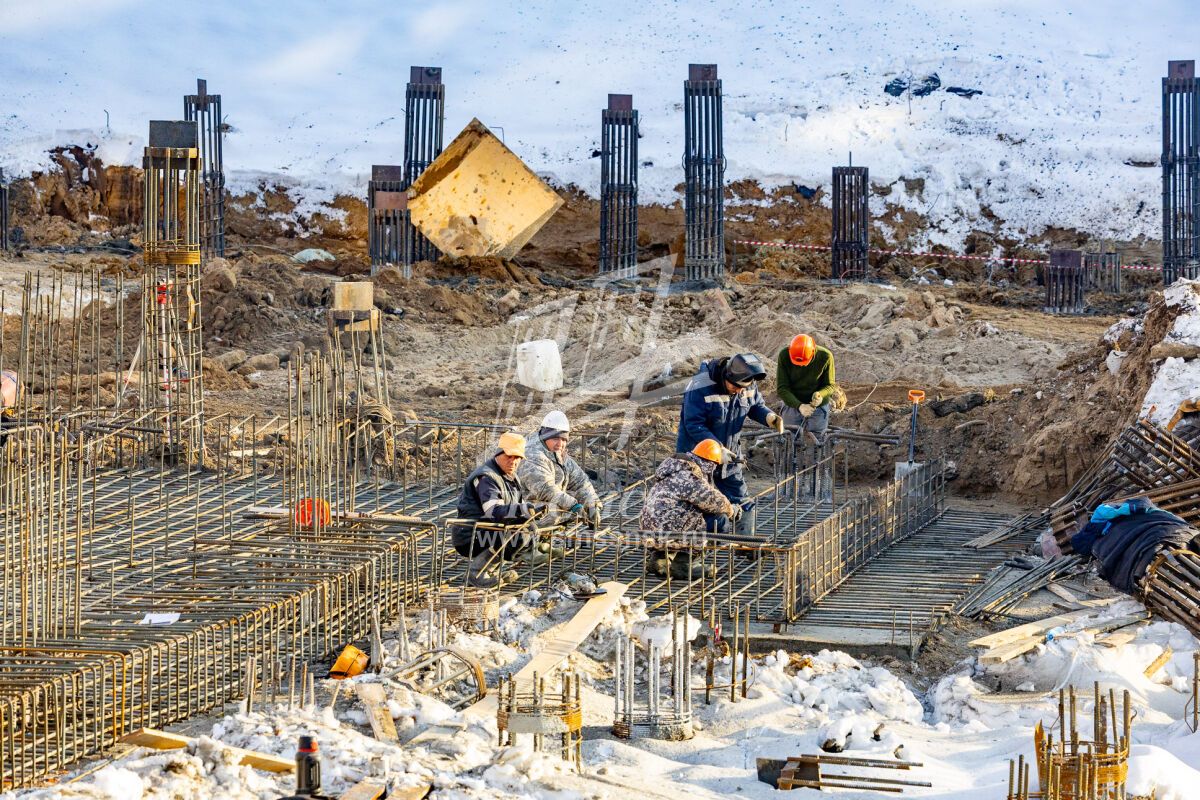

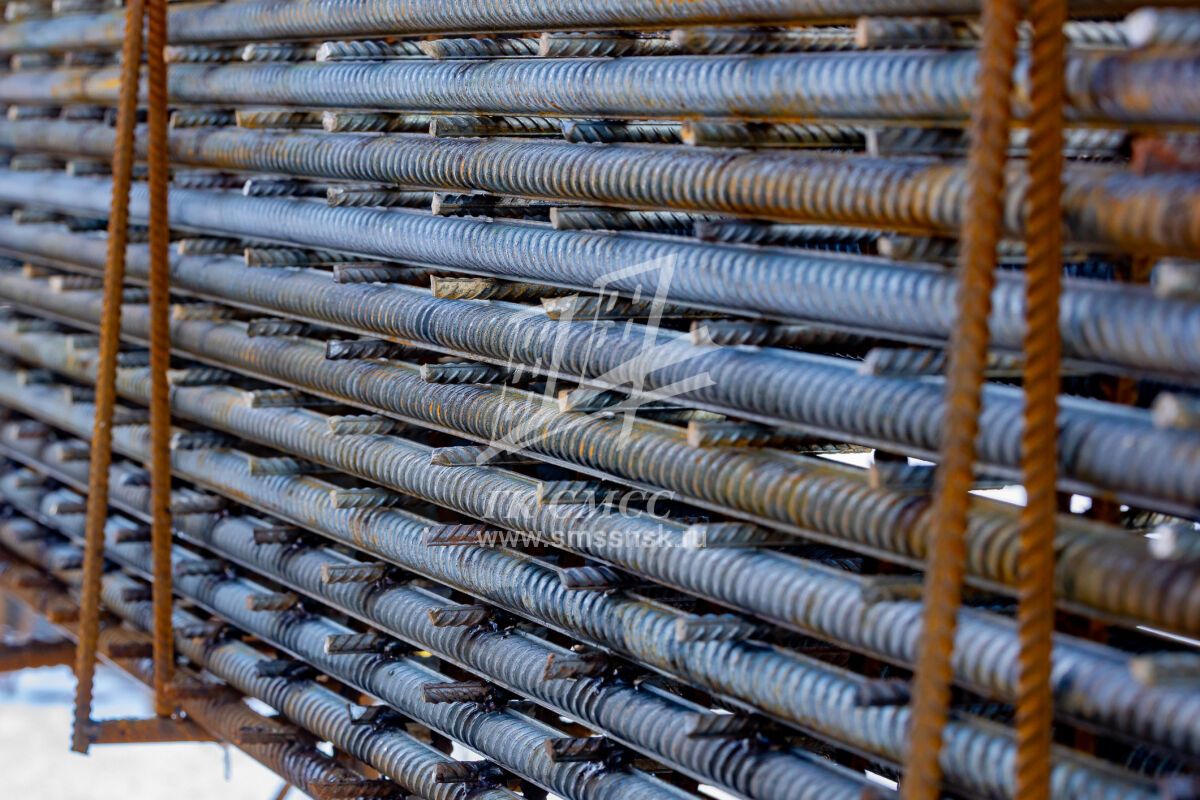

- Армирование вертикальных конструкций первого этажа: Находится в активной стадии выполнения.



Корпус №2:

- Ростверк: Выполнен полностью.
- Вертикальные конструкции минус второго этажа: Завершён этап бетонирования.
- Армирование плиты перекрытия минус второго этажа: Процесс продолжается.


Автостоянка:

- Бетонирование ростверка: Выполнено на 50%, активно ведётся подготовка следующего участка.
- Армирование последующих участков ростверка: Работы продолжаются.
- Вертикальные конструкции минус второго этажа: Готовы на 20%, ведутся дальнейшие мероприятия по укреплению конструкций.


Общее состояние проекта: Объект уверенно движется к следующей фазе строительных работ, что позволяет своевременно приступить к следующему этапу возведения монолитных конструкций и подготовке фундамента.

Декабрь 2025

Работы по разработке котлована практически завершены — готовность составляет 99%.

Устройство буронабивных свай выполнено полностью — 100% готовности.

Корпус №1:

Монолитные работы завершены следующим образом:

- Ростверк выполнен полностью.
- Залит бетон вертикальных конструкций (-2, -1 этажей).
- Плиты перекрытия (-2, -1 этажей) также залиты бетоном.
- Ведётся армирование вертикальных конструкций первого этажа.

Корпус №2:

- Полностью готов ростверк.
- Выполнено бетонирование вертикальных конструкций минус второго этажа.
- Армирование плиты перекрытия минус второго этажа находится в процессе выполнения.

Автостоянка:

- Бетонировано 50% площади ростверка автостоянки.
- Продолжается работа по армированию последующего участка ростверка.
- Вертикальные конструкции минус второго этажа готовы на 20%.

Ноябрь 2025

Разработка котлована практически завершена — готово 99%.
Выполнено устройство буронабивных свай стоек под вторым корпусом. Под третьим корпусом выполнены 40% свай, а под подземной автостоянкой — около 30%.

По корпусу №1 монолитные работы завершены следующим образом: полностью готов ростверк, залиты вертикальные конструкции второго этажа, ведется армирование плиты перекрытия второго этажа.

Корпус №2 находится на стадии подготовки к устройству бетонной подготовки.

Автостоянка: закончено бетонирование 19% ростверка парковки, продолжается работа по армированию следующего участка ростверка.

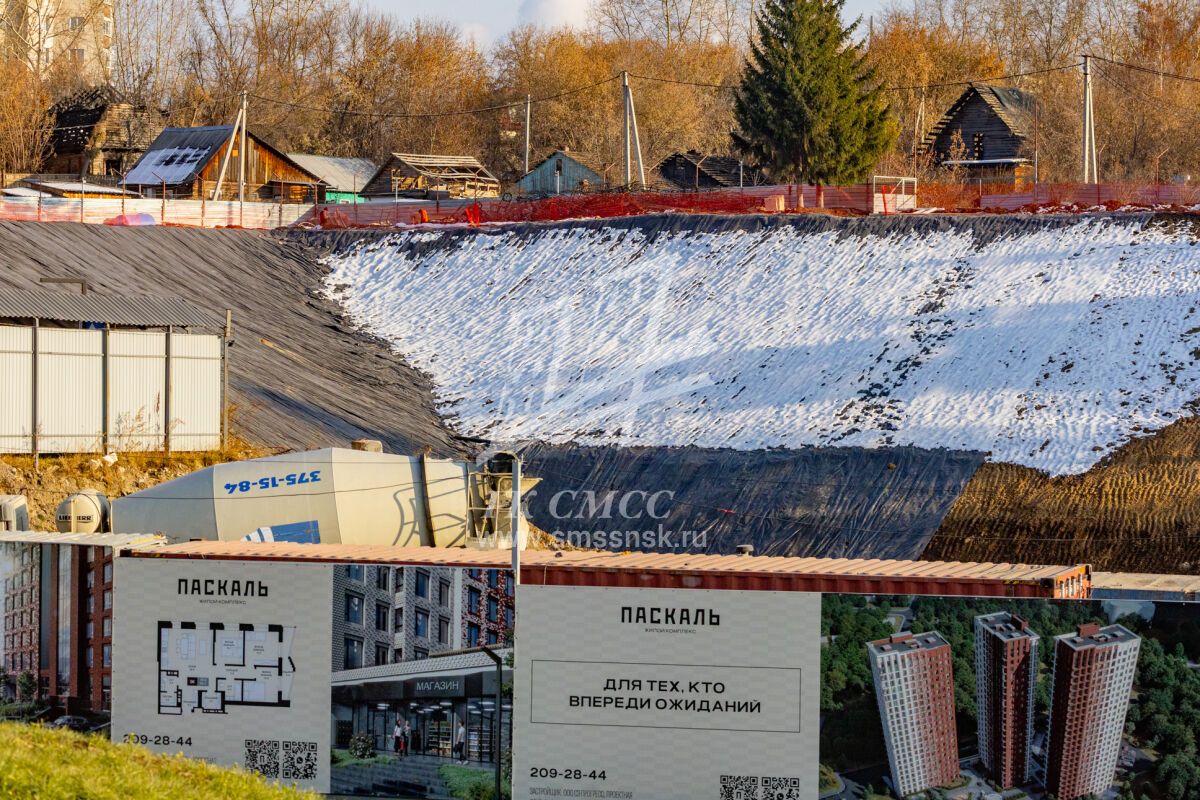

Все временные крепления стен котлована установлены в полном объёме.

Октябрь 2025

Работы по разработке котлована выполнены практически полностью — освоено 95% объема. Сейчас активно идут мероприятия по установке буронабивных свай стоек для второй секции здания: завершены уже 80% предусмотренных проектом работ. Одновременно проводятся подготовительные мероприятия перед началом аналогичных работ на третьей секции комплекса.

Под первым корпусом успешно уложена подбетонка под будущий ростверк, параллельно продолжаются процессы по арматурному усилению фундамента будущей плиты основания.

Сентябрь 2025

Работы по разработке котлована под весь строительный комплекс успешно завершены на 70%. Параллельно выполняются операции по созданию буронабивных свай стоек под первую секцию комплекса: установлено 65% необходимого количества свай, остальные будут установлены в ближайшее время. Подготовлены условия для дальнейшего устройства свай под второй секцией.

Также осуществлена установка первой захватки нагельных креплений стенок котлована, обеспечивающих устойчивость грунта и безопасность дальнейших строительных операций.
